自動噴漆設備的設計階段和制造階段
發布時間:2021-03-10 14:39:29 發布人:本站
自動噴漆設備生產廠家必須在合同簽訂后按規定時間完成設計,一般為4個月內,制造及預驗收(和供應商確認后以合同約定日期為準;目前工廠計劃2021/6設備進廠,2021/8開始量產)。

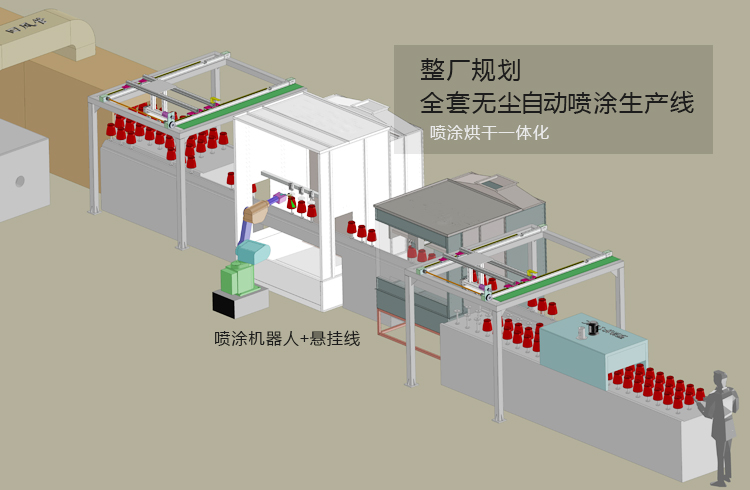

在設計階段,噴漆設備廠家必須按客戶提供項目平面圖和產品工藝流程,技術要求進行車間規劃,基礎設施生產設備設計,提交客戶確認后定稿,以書面回復為準。在設計階段,客戶可以提供現場勘察并提供產品樣品供參考。
自動噴漆設備的制造階段是供應商須于設計終審后十個工作日內完成所有設計工作,開始零件加工及采購。客戶將于裝配進行中進行不定期審核,發現問題隨時要求廠商更正。
預驗收時,自動噴漆設備全部裝配調試完成后,由客戶在制造地點對設備進行預驗收(建議在供應商處將所有設備組裝調試好整體進行預驗收)。
預驗收項目:
a. 靜態驗收:對加工件及采購件進行質量及數量檢驗
b. 初步安全裝置檢驗
c. 技術文檔、圖紙檢驗
d. 以上所有項目全部通過以后,預驗收才算合格。
e. 預驗收合格,設備運至客戶后進行安裝調試,準備交付使用。
在客戶完成安裝、調試后的4周,雙方根據該自動噴漆設備的工作狀況決定是否交付使用。交付使用后視為初步驗收合格。在交付使用的12個月之后,如果該自動噴漆設備沒有造成明顯生產問題或其性能沒有明顯下降,該自動噴漆設備進入“最后驗收”流程。自動噴漆設備初步驗收后供應商提供易損件清單、標準件型號及非標件的圖紙,易損件的更換由客戶負責采購制作。噴漆設備質保期12個月,質保期后所有零件由客戶負責采購、制作、更換。
